昆明路北侧污水管道工程一期原定于2014年7月-2014年10月间施工,但由于昔时建设方拆迁不到位,无法知足项目部施工进度,延期至2014年12月不得不暂停施工。

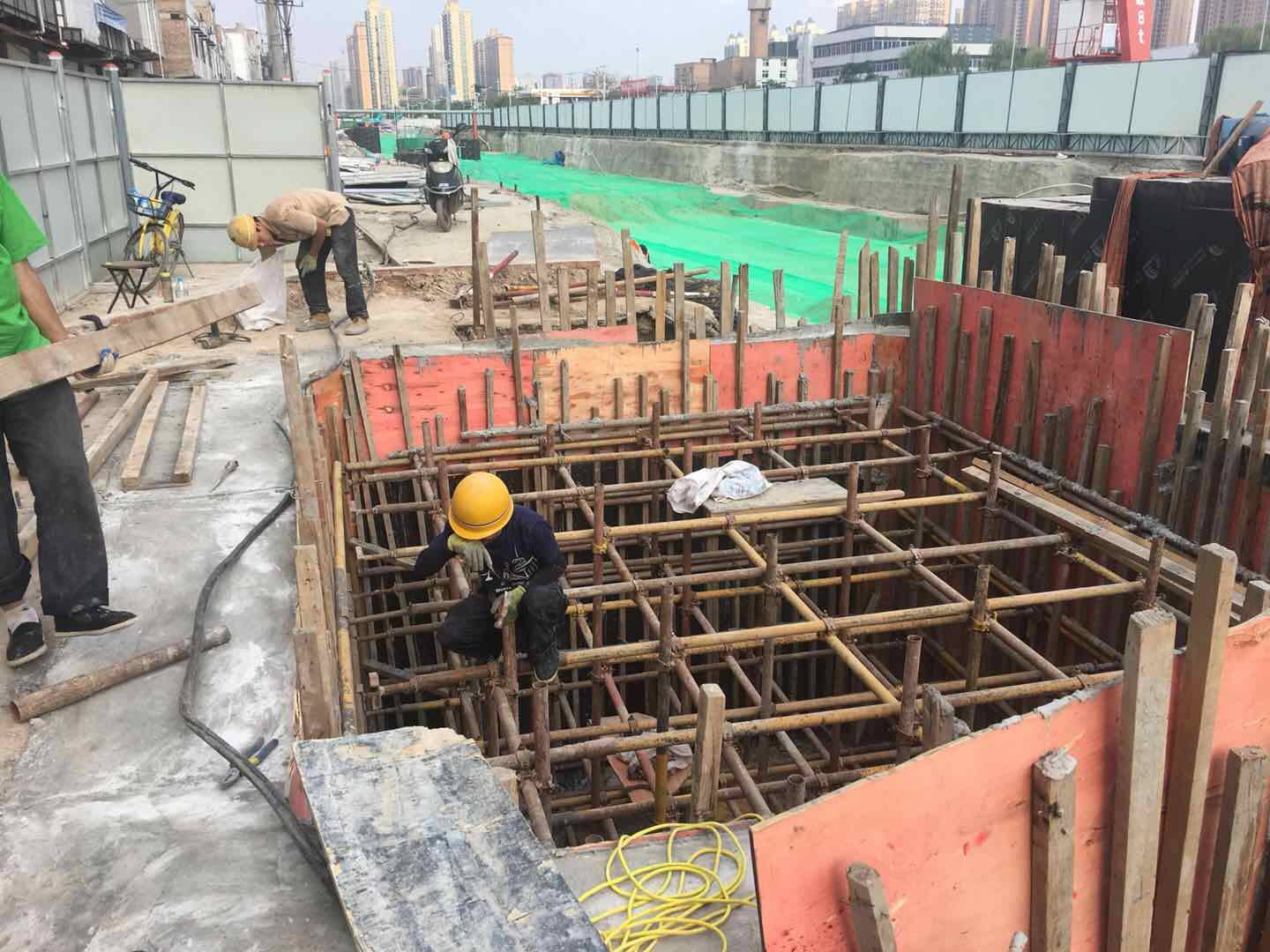

在2017年7月初,建设方完成了全线的征地拆迁,第五分公司502项目部于2017年7月中旬再次进入昆明路北侧污水管道工程一期施工现场。施工现场虽然拆迁完成,可是施工情形十分重大,中铁上海局承建的地铁5号线,中建承建的综合管廊工程以及中国电建路桥承建的昆明路段高架桥施工现场等均和我们的污水管道工程施工现场爆发冲突。项目部进场后,组织施工、手艺、丈量各部分职员对施工现场全线举行了严酷仔细的勘探,在勘探的手艺资料基础上经由与各施工单位的协调确定了每一座事情井的井位,并制订了一套最完整最周全的施工计划,包管现场施工能够清静、顺遂的举行。

在现场制订施工计划时,若是要即避开中国电建路桥的高架桥桩群,又要避开热力公司的热力管道,就必需对设计W38和W37井位举行调解,导致泛起一段220长距离对顶,地下暗接施工,而地下暗接就要求项目部必需提高施工及丈量的精度要求,才华包管暗接的顺遂举行。该段正式最先施工后,认真工长卓彤辉及丈量认真范涛,可以说是事情到不眠不断,对管道的每一公分顶进,都要掌握到它上下左右的误差,经由两个星期的艰辛事情,最终以零误差完善对接,完成磷泼工程的全线意会。
现在昆明路北侧污水管道工程一期已进入收尾阶段,检查井砌筑完毕后即可退场。
